Dự và chỉ đạo buổi làm việc có đồng chí Nguyễn Nguyên Hùng - Bí thư Đảng ủy, Chủ tịch HĐND xã; đồng chí Phùng Duy Tố - Ủy viên Ban Thường vụ Đảng ủy, Phó Chủ tịch HĐND xã; đồng chí Trần Thị Thanh - Ủy viên Ban Thường vụ Đảng ủy, Trưởng Ban Văn hóa - Xã hội HĐND xã; các thành viên Đoàn khảo sát Ban Kinh tế - Ngân sách HĐND xã.
Đại diện UBND xã có đồng chí Nguyễn Mạnh Hà - Ủy viên Ban Thường vụ Đảng ủy, Phó Chủ tịch UBND xã; lãnh đạo Phòng Kinh tế, Ban Quản lý dự án đầu tư - hạ tầng xã cùng cán bộ, chuyên viên các đơn vị liên quan.

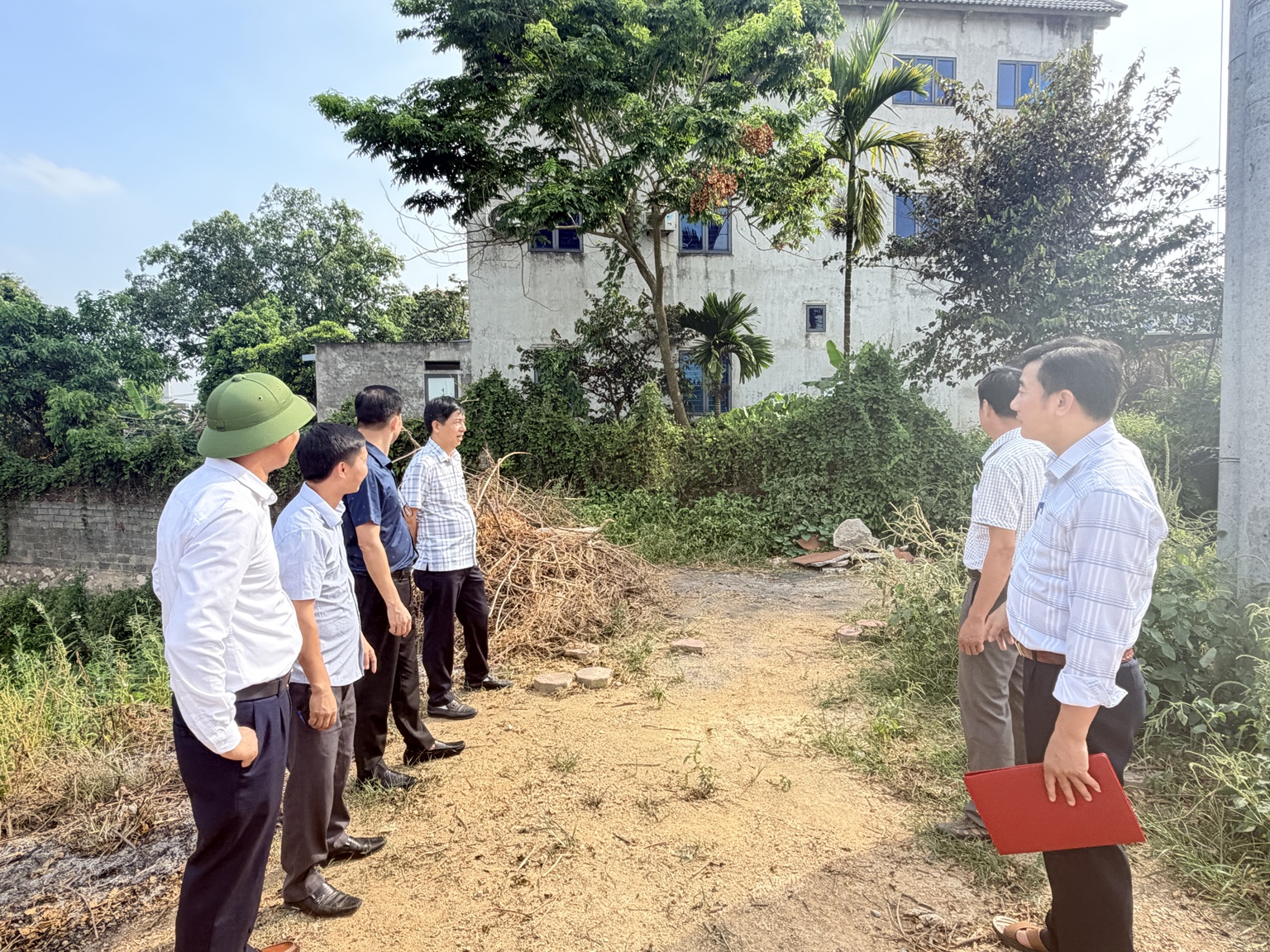

Trước khi làm việc tại trụ sở UBND xã, Đoàn khảo sát đã trực tiếp kiểm tra thực địa tại một số vị trí thuộc các dự án đang triển khai trên địa bàn; ghi nhận tiến độ thi công, hiện trạng mặt bằng và những khó khăn, vướng mắc cần tiếp tục tập trung giải quyết.

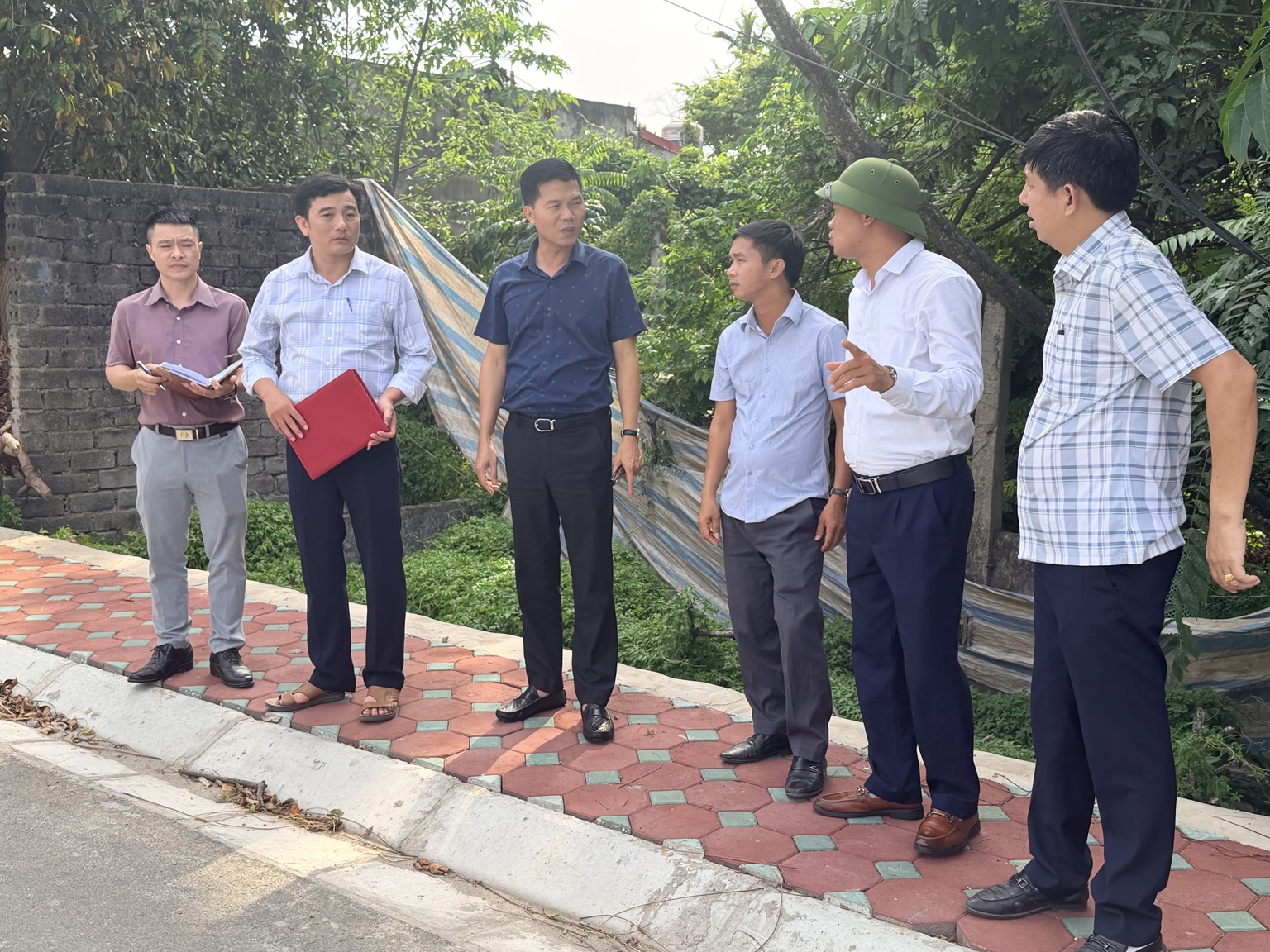

Đoàn khảo sát kiểm tra thực địa, ghi nhận hiện trạng mặt bằng tại khu vực triển khai dự án.
Tại hội nghị, đại diện UBND xã báo cáo tình hình thực hiện các dự án đầu tư công, kết quả giải phóng mặt bằng và tiến độ giải ngân vốn đầu tư công năm 2026.
Theo báo cáo, hiện nay trên địa bàn xã có 02 dự án đang thực hiện công tác giải phóng mặt bằng, với tổng diện tích đất thu hồi 82.129,9m², ảnh hưởng đến 487 hộ dân. Diện tích đã giải phóng mặt bằng đạt 80.979,3m², tương đương 98,60% tổng diện tích thu hồi.
Đối với dự án cải tạo, nâng cấp tuyến đường từ đường Hồ Chí Minh đi xã Hoàng Văn Thụ, Hữu Văn, tổng diện tích đất thu hồi là 54.463,8m², ảnh hưởng đến 268 hộ dân. Đến nay, diện tích đã giải phóng mặt bằng đạt 53.352,4m², tương đương 97,96%. Có 206/268 hộ đã bàn giao mặt bằng, đạt 76,87%; còn 62 hộ chưa bàn giao. Dự án đã phê duyệt 146 phương án bồi thường, hỗ trợ với tổng kinh phí 11,3 tỷ đồng; đã chi trả cho 85 hộ với số tiền gần 6,7 tỷ đồng. Tiến độ xây lắp đạt khoảng 81%.
Đối với dự án cải tạo, nâng cấp tuyến đường liên xã Hữu Văn - Mỹ Lương - Trần Phú, tổng diện tích đất thu hồi là 27.666,1m², ảnh hưởng đến 219 hộ dân. Đến nay, diện tích đã giải phóng mặt bằng đạt 27.626,9m², tương đương 99,86%. Có 217/219 hộ đã bàn giao mặt bằng, đạt 99,09%; còn 02 hộ chưa bàn giao. Tiến độ xây lắp đạt khoảng 85%.
Đoàn khảo sát trao đổi, làm rõ tiến độ thực hiện dự án và những vướng mắc trong công tác giải phóng mặt bằng.
Tại hội nghị, các đại biểu đã tập trung trao đổi, làm rõ những nội dung Đoàn khảo sát quan tâm như: tiến độ thực hiện từng dự án; nguyên nhân các hộ dân chưa bàn giao mặt bằng; tình hình lập, thẩm định, phê duyệt phương án bồi thường, hỗ trợ; những khó khăn trong việc xác minh nguồn gốc sử dụng đất; trách nhiệm phối hợp của các cơ quan, đơn vị trong quá trình triển khai thực hiện.
Các đại biểu cũng phân tích nguyên nhân tiến độ giải ngân vốn đầu tư công trong những tháng đầu năm còn thấp. Theo báo cáo, tổng kế hoạch vốn đầu tư công năm 2026 là 157 tỷ đồng. Đến ngày 01/6/2026, số vốn đã giải ngân đạt 18,219 tỷ đồng, tương đương 11,6% kế hoạch. UBND xã phấn đấu đẩy nhanh tiến độ thực hiện thủ tục đầu tư, hoàn thiện hồ sơ nghiệm thu, thanh toán và nâng cao tỷ lệ giải ngân theo kế hoạch đề ra.
Kết luận buổi làm việc, Đoàn khảo sát ghi nhận kết quả UBND xã và các đơn vị liên quan đã đạt được trong công tác giải phóng mặt bằng và triển khai các dự án. Đồng thời đề nghị UBND xã tiếp tục tháo gỡ khó khăn, vướng mắc; tăng cường tuyên truyền, vận động nhân dân sớm bàn giao mặt bằng; rà soát tiến độ từng công trình; xác định rõ nguyên nhân, trách nhiệm đối với những nội dung còn chậm; đẩy nhanh giải ngân vốn đầu tư công và hoàn thiện hồ sơ, tài liệu theo yêu cầu.
